Maßnahmen in Klotingen
Gleich zu Beginn des Jahres 2026 starten die Bauarbeiten in Klotingen um den letzten Abschnitt des Abwasserbeseitigungskonzeptes für unsere Gemeinde abzuschließen. Der Bau-Ablauf ist wie folgt geplant:

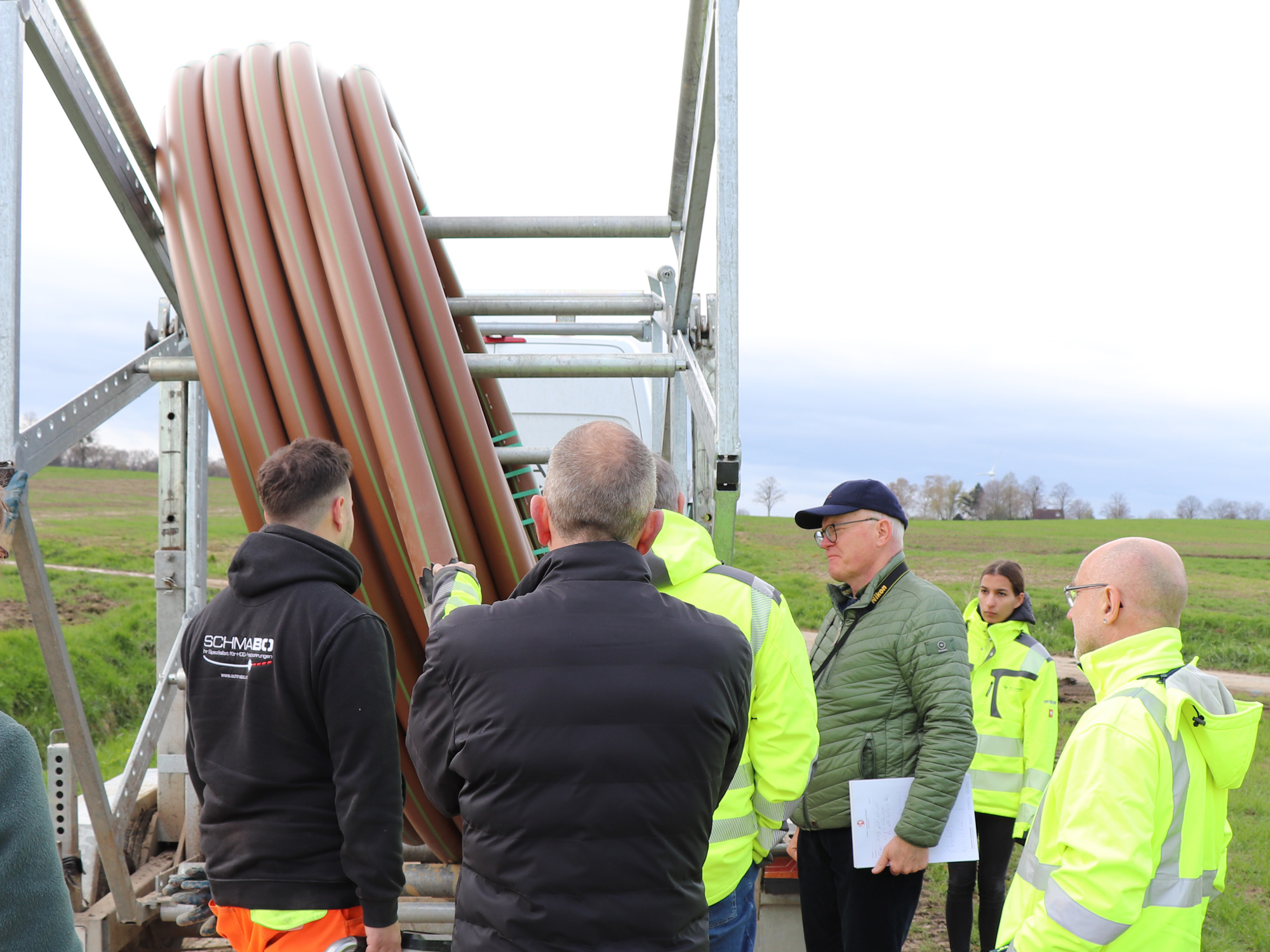

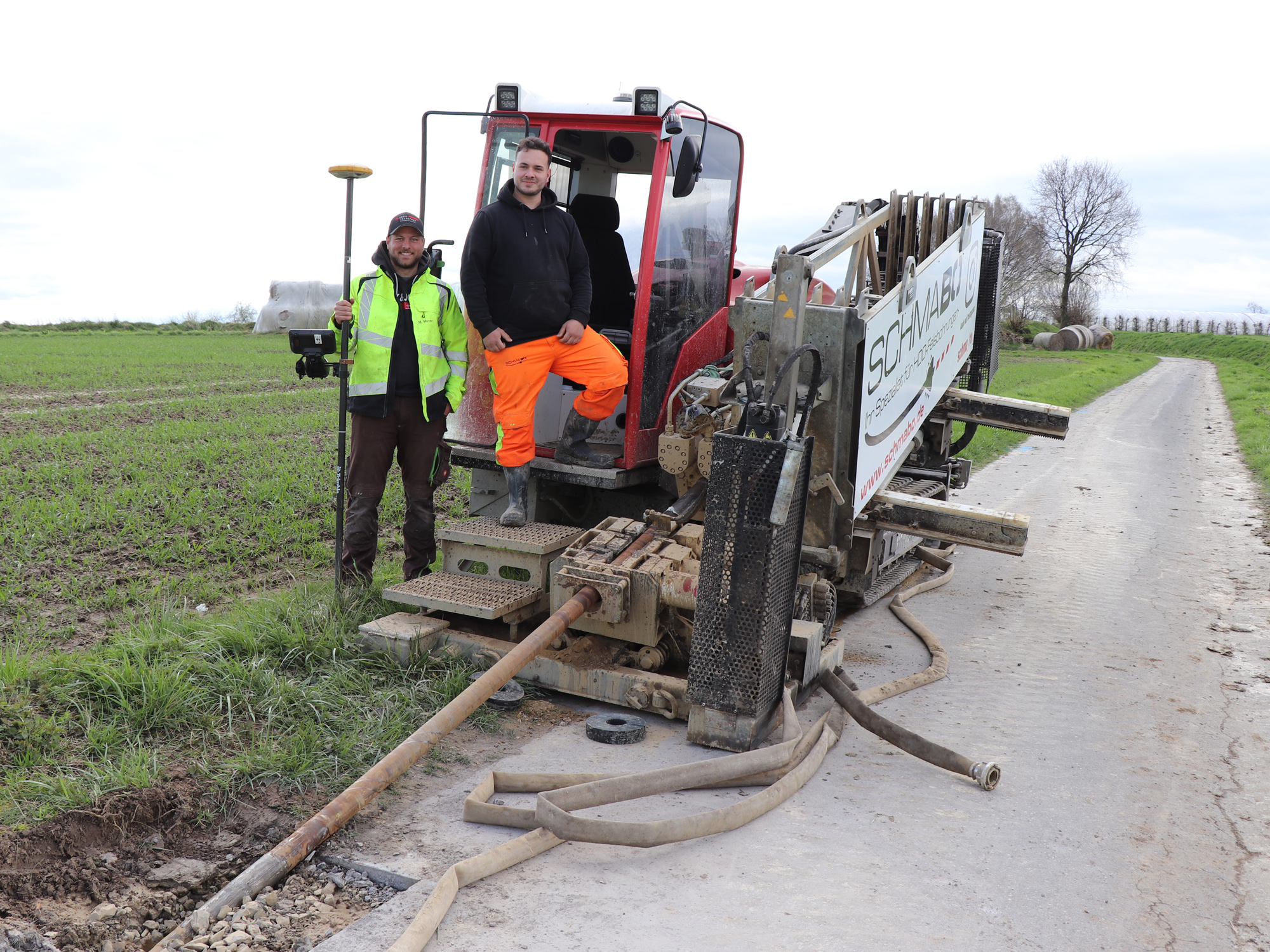

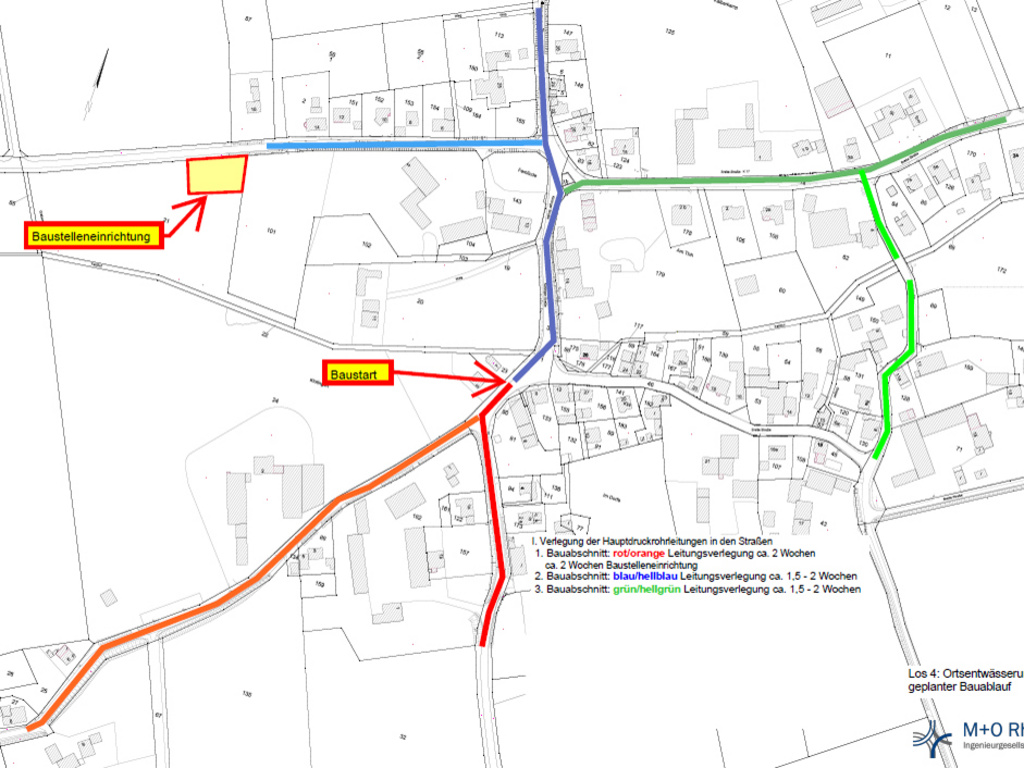

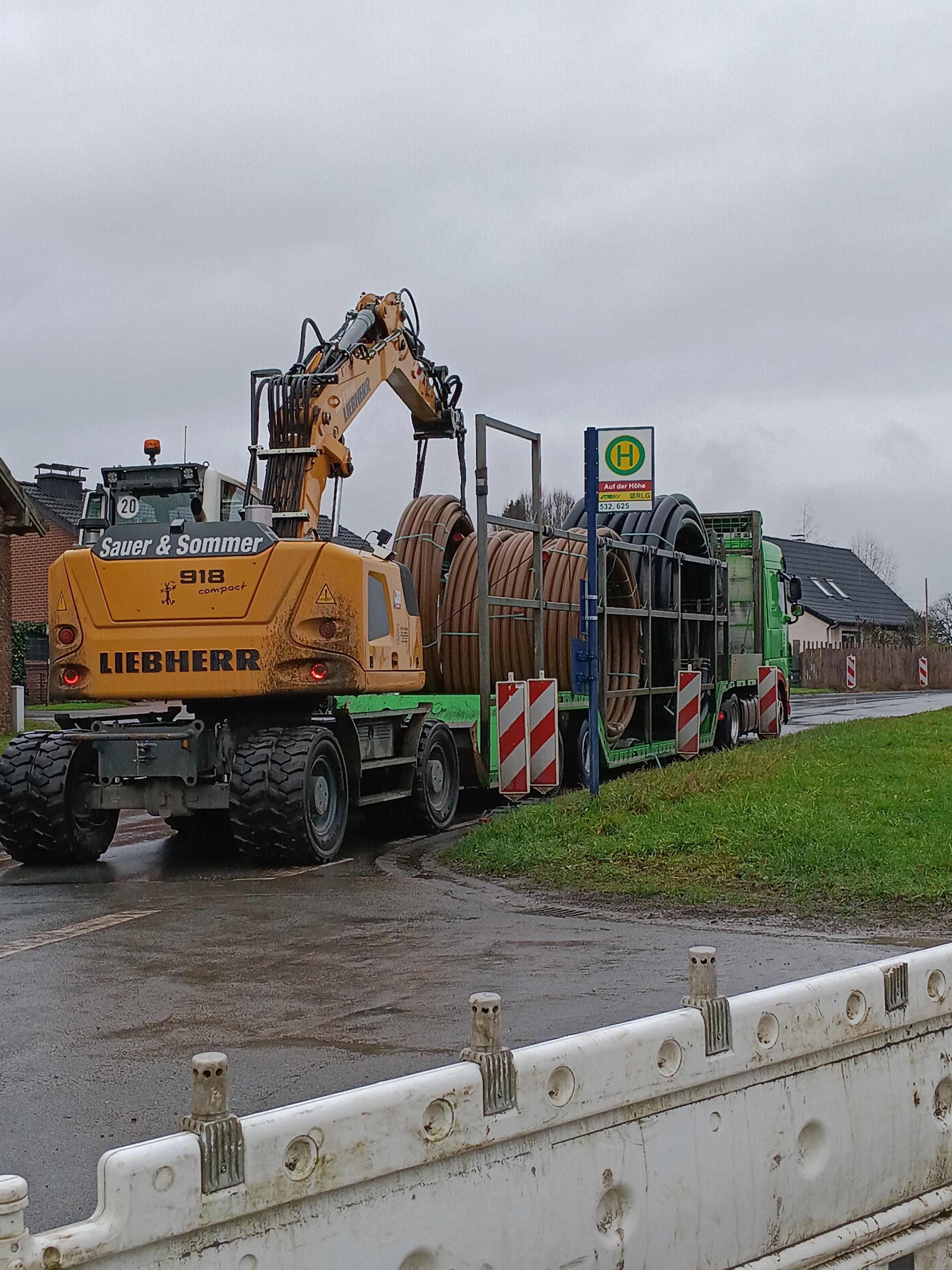

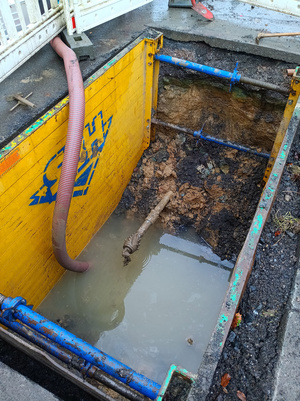

Ab Mitte Januar werden die Hauptdruckrohrleitungen in den Straßen verlegt. (Siehe rechts / Plan Klotingen) Dabei wird zunächst vom Feuerwehrhaus, in Richtung Einecke, die Klotinger Straße und die Straße „Zur Bonnekoh“ mit den neuen Leitungen versehen. Gleichzeitig wird der Baulagerplatz eingerichtet. Anschließend werden die Rohre in der Klotinger Straße in Richtung Welver und in die Straße „Auf der Anwende“ eingebracht. Als letztes folgt die Breite Straße vom Ehrenmal bis zum Bürgerhaus und der Abzweig der Breite Straße bis kurz vor den Übergang zur Straße „Auf der Höhe“. Für diesen ersten Teil der Arbeiten werden circa 8 Wochen eingeplant. In dieser Zeit wird es an einigen Stellen zu Sperrungen von Straßen kommen. Durch den Einsatz von Ampeln können dabei teilweise Vollsperrungen vermieden werden.
Im nächsten Bauabschnitt werden von den Hauptleitungen die Grundstücksanschlussleitungen verlegt. Dies wird insgesamt etwa 3 Monate in Anspruch nehmen. Es kommt dabei zu kleineren halbseitigen Sperrungen, an denen der Verkehr jedoch vorbeigeführt wird.
Ab der Fertigstellung dieses Abschnitts finden nahezu keine Arbeiten mehr im öffentlichen Verkehrsraum statt.

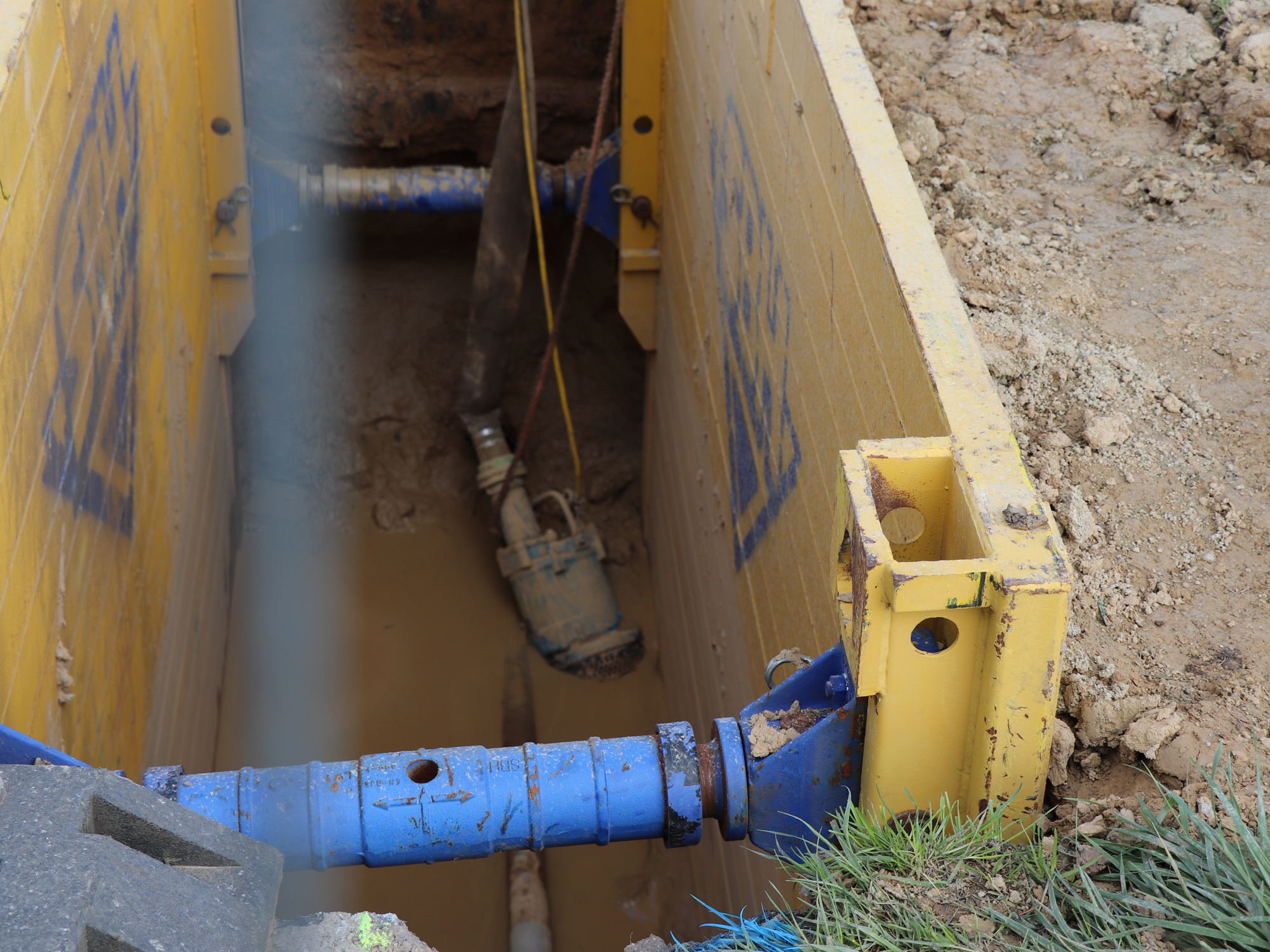

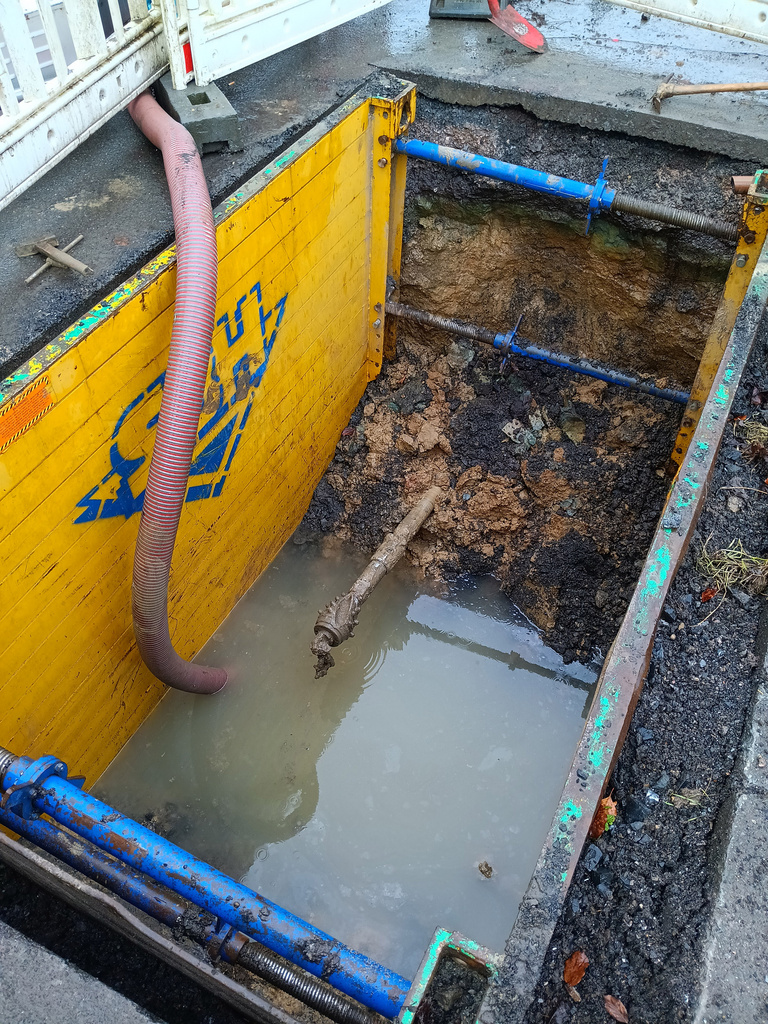

Im letzten, und längsten Bauabschnitt werden die Hausanschlusspumpwerke auf den Privatgrundstücken errichtet. Insgesamt soll die Maßnahme bis Ende des Jahres abgeschlossen sein. Widrige Wetterumstände wie Bodenfrost können die Arbeiten gerade zum Beginn des Jahres verzögern.
Das Ingenieurbüro, die Baufirma und die Verwaltung setzen alles daran die Unannehmlichkeiten für die Anwohner und den Durchgangsverkehr möglichst gering zu halten. Wir bitten um Verständnis. (lü)
2025

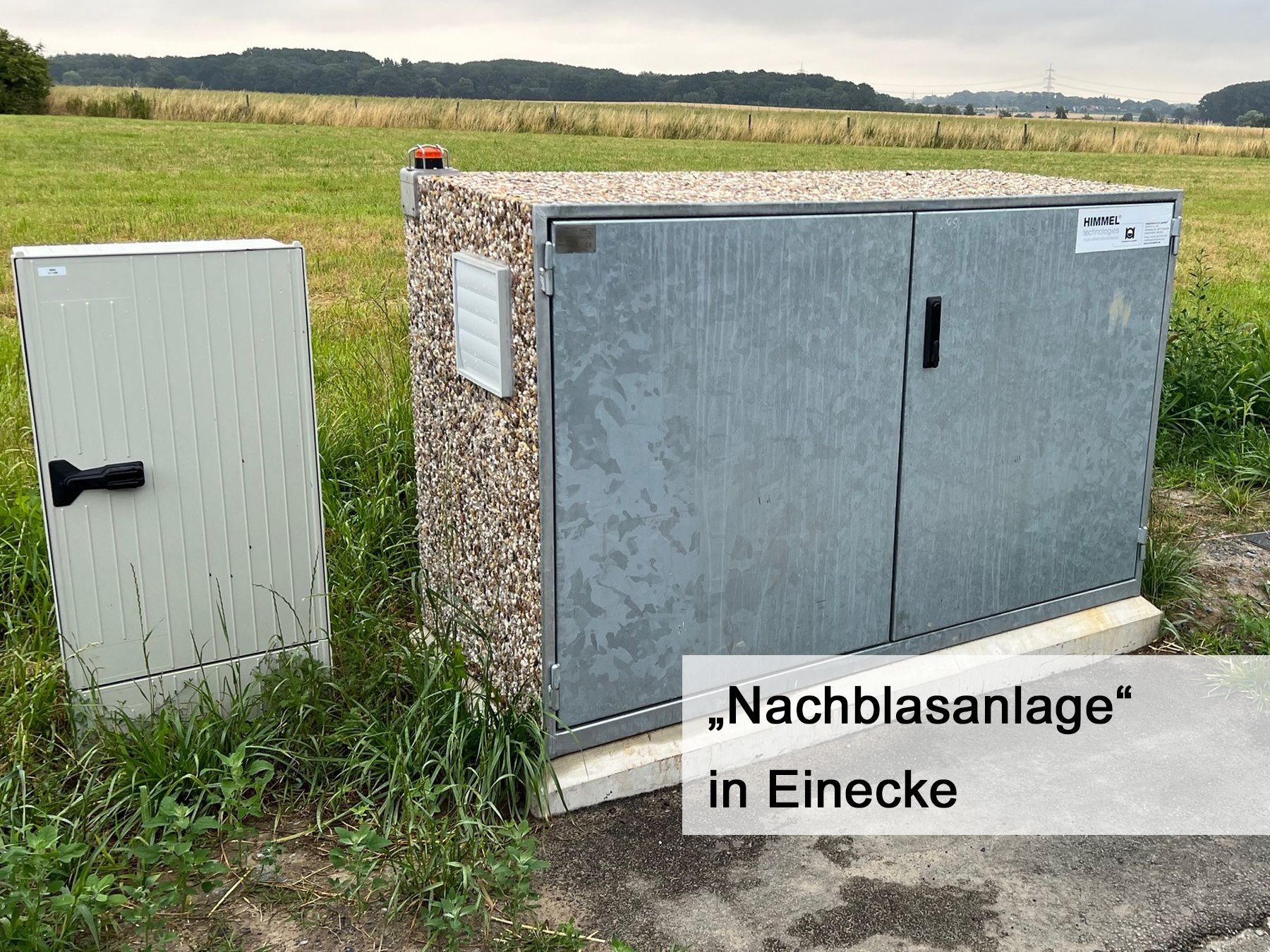

Im 1. Bauabschnitt wurden die Hauptdruckrohrleitungen von Klotingen nach Einecke und bis zum Pumpwerk des Lippeverbands in Borgeln verlegt. In beiden anzuschließenden Ortschaften konnten die Hauptpumpwerke errichtet werden. Gleichzeitig wurden drei „Nachblasanlagen“ Am Birnbaum, an der Einecker Straße und an der Breite Straße errichtet. Diese dienen dazu die Leitungen an Endstücken freiblasen zu können. Im Verlauf der Hauptdruckrohrleitungen wurden die direkten Hausanschlüsse fertiggestellt.
Zusätzlich entstand ein neuer Regenwasserkanal in Einecke, Am Birnbaum inklusive der Hausanschlüsse. Die Abwasserdruckrohrleitung von Borgeln nach Schwefe aus dem Jahr 1963 konnte im Zuge der Arbeiten ebenfalls erneuert werden.
Der 2. Bauabschnitt in diesem Bereich startet im Sommer 2025. In Einecke beginnt die innere Erschließung der Straßen Am Hinkamp, Einecker Vöhde und Im Hufeisen. Dabei werden Hausanschlüsse und „Nachblasanlagen“ am Ende der Hauptleitungen gebaut. Es wird mit der Straße Am Hinkamp begonnen, weil diese anschließend für Umleitungen benötigt wird.
Die innere Erschließung Klotingens umfasst die Straßen: Breite Straße, Auf der Anwende L 669, Zur Bonnekoh und Klotinger Straße L 747. Auch hier sollen die Hausanschlüsse und Nachblasanlagen am Ende der Hauptleitungen errichtet werden. Die Arbeiten dazu wurden noch nicht in Auftrag gegeben.
Zum Ende der Maßnahme wird durch Straßen NRW die Fahrbahndecke der L747 von „Auf der Anwende" circa 60 Meter in Fahrtrichtung Welver erneuert.
